Case 01

강동 환기청정기설치

강동 · 신축 현장 · 배관 사전 작업 · Case No. 01

강동 환기청정기설치 시공사진

01 / 현장 개요

강동 환기청정기설치 · 현장 개요

강동 지역 신축 현장에서 환기청정기 배관을 사전 배치하는 작업을 의뢰받았습니다. 골조 및 경량 스틸 프레임 공사가 진행 중인 단계로, 마감재 시공 전에 급기·배기 배관 위치를 확정해야 하는 현장이었습니다.

천장 속에는 이미 전기 배선과 소방 관련 배관이 지나가고 있어, 환기청정기 급기·배기 덕트가 이들과 겹치지 않도록 경로를 먼저 확인했습니다. 경량 스틸 프레임 사이 여유 공간을 활용해 배관이 지나갈 자리를 표시했습니다.

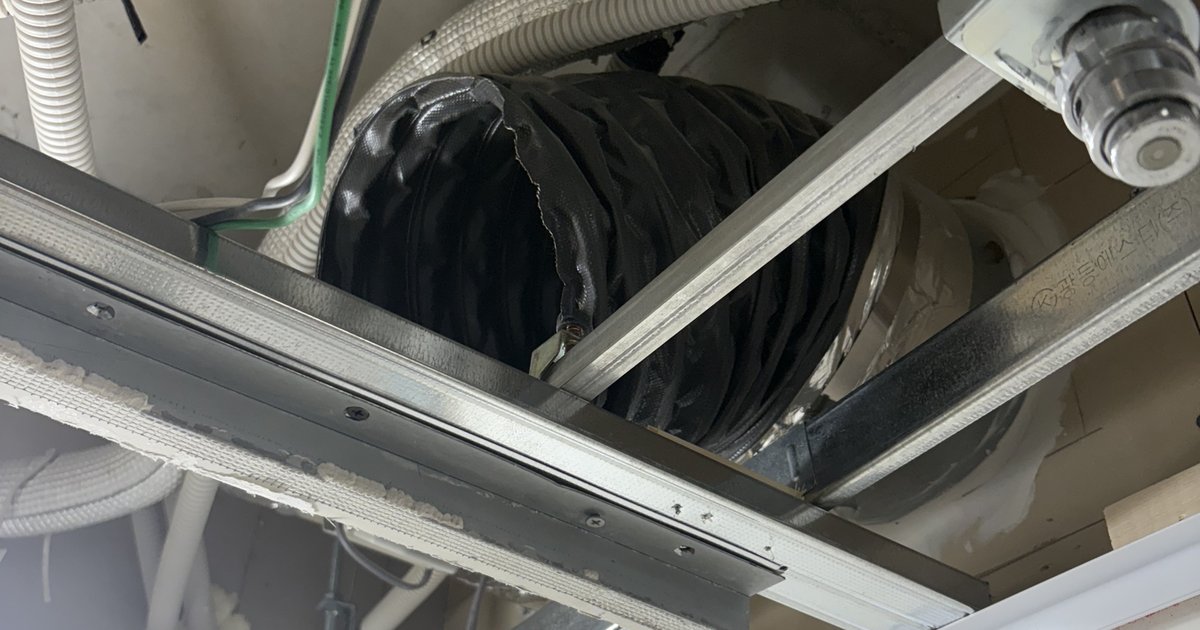

사진에서 보이는 것처럼 플렉시블 덕트를 프레임에 임시로 걸어 처짐이나 간섭이 없는지 먼저 확인한 뒤, 정식 고정 작업으로 넘어갔습니다. 배관은 향후 단열 마감 공정에서 눌리지 않도록 여유 있는 경로로 잡았습니다.

02 / 작업 진행

강동 환기청정기설치 · 작업 진행

전기 배선 팀과는 사전에 작업 구간을 나눠, 배관과 전선이 서로 근접하는 구간에서는 별도의 행거로 고정해 접촉을 방지했습니다. 조명 등박스 위치와 배관이 근접하는 구간은 배관을 옆으로 옮겨 여유 거리를 확보했습니다.

배관 고정을 마친 뒤에는 도면에 최종 경로를 다시 기록해 현장 관리자와 공유했습니다. 이후 진행될 천장 마감 공정에서 배관 위치를 참고할 수 있도록 표시선도 함께 남겼습니다.

03 / 점검·마무리

강동 환기청정기설치 · 점검·마무리

신축 현장은 여러 공정이 동시에 진행되는 경우가 많아 일정 조율이 특히 중요했는데, 이 현장에서도 전기·설비 팀과 매일 작업 구간을 맞춰본 덕분에 큰 지연 없이 배관 사전 작업을 마칠 수 있었습니다. 강동 지역은 신축 공동주택·오피스 현장이 꾸준히 있어, 골조 단계부터 참여하는 사례가 종종 있습니다.

사후 관리 방문 시점에는 배관 설치 이후 실제 급기·배기 풍량을 다시 측정해, 설계 당시 산정한 값과 차이가 없는지 확인할 예정입니다. 마감 공정이 끝나는 대로 본체 연결과 최종 점검을 진행하기로 안내를 마쳤습니다.
